浅述钢管桩加固县道施工技术_高速公路

时间:2012-02-28  作者:秩名

论文导读::拉会高架大桥位于广西六寨至河池高速公路№8合同段侧岭乡境内。高墩施工的技术很多。
论文关键词:高速公路,钢管桩,技术


0 前言

贵州省贵阳绕城高速公路西南段大河边特大桥位于贵阳市金竹镇大河边村,桥长632m,于高速公路里程K24+570~K25+190之间,横跨贵阳市饮水源阿哈水库库尾。

桥址区地处云贵高原中底山丘峰峡谷地段,所要跨越的阿哈水库位于里程K24+690~K24+860之间,宽约170m,库区水体较深,库岸两侧地形陡峭,自然坡度约为35°高速公路,海拔为1103.6~1215.2m,相对高差111.6m;在K24+275~K24+690之间为二叠系地层,主要表现为强烈地剥蚀构造类地貌,属陡斜反向坡地形。区内植被较发育。

大河边特大桥1#主墩设计承台顶标高为1112.806m,底标高1107.806m,中线桩号为K24+680m。基坑开挖后缘局部切入县道0.61m,考虑1#主墩承台基础开挖后,基坑后缘与县道公路间将形成近11米的垂直临空面,且岩层顺坡向、易滑动,在县道公路与承台的施工时将造成边坡不稳定;另外,在1#主墩桩基开挖过程中,标高在1109m时出现山体渗水面。

鉴于此情况,先是采用改线的方式解决县道公路与承台后缘的距离,以便于承台基坑放坡,因山体岩层产状为顺坡向,已造成改线过程中山体滑坡,施工受阻。故采用钢管桩支护及加固地基的方式解决县道公路及1号承台基础后缘的稳定论文提纲格式

1 岩土工程特征

承台与县道公路交叉点高程1117.553m,1117.553 m ~1108.5 m为碎石土,1108.5 m ~1103m为全风化泥页岩高速公路,1103 m ~1095m为强风化泥页岩,1095 m ~1086m为强至弱风化碳质泥页岩。

2 钢管桩注浆加固方案

采用钢管桩加固结灌浆相结合的施工方案,固结灌浆利用钢管桩钻孔向周边土体及强风化松散岩体中灌入水泥浆液,充填土体及松散岩体的孔隙,加固地基,钢管桩起支护边坡及稳定地基的作用,再用钢筋及混凝土基础将钢管桩连接为整体。

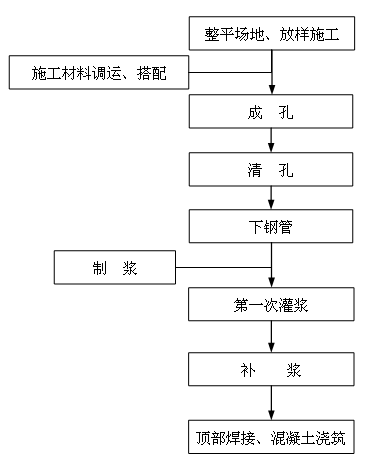

3 主要施工工艺

高速公路

4 主要施工方法

布孔原则:距1号墩基坑后缘1.5m布设A、B、C、D线4排φ108×6㎜、@1.0×1.0m、L=27m的梅花形布置钢管桩,共142个孔。其中,A、B线的孔距为1.0m,线距为1.0m,呈梅花桩布设,其设计钢管桩A线为23个孔,主要防护承台基坑与县道交叉部分;B线为39个孔;C、D线孔距为1.0m,线距为1.0m,设计钢管桩每排40个孔。孔深为27m(需进入弱风化硅质灰岩3.0m)。钻孔直径为Φ110mm,钢管桩采用普20φ76mm×4.5mm钢管。

高速公路

4.1 整平施工场地,对应施工图纸将钻孔位置在地面上进行精确放样,钻机及时就位,并保证钻机的垂直度。

4.2 钻机成孔的同时高速公路,及时调运钢管桩等施工材料并根据前期钻孔施工的具体情况对施工材料进行合理调配、适当的增减。

4.3 成孔时需注意钻孔的垂直度,避免成孔倾斜度过大出现串孔现象。所选用的钻头直径尽量保证与钢管直径一致。

4.4 及时清孔。钢管桩同样要严格控制桩底沉渣,施工时可通过压入高压空气或高压水,从孔底向上进行清理,以确保沉渣不沉积在孔底以及钢管桩中,避免因为沉渣破坏桩底混凝土与基岩的胶结程度、影响钢管桩的嵌固效果。

4.5 下钢管桩。钢管按50cm间距布置梅花形注浆孔;出于安全考虑,一次下管长度应不超出塔吊高度,接头处需用电焊焊接连接,焊缝强度、长度等需满足相应的施工规范要求。

4.6 钢管桩灌浆论文提纲格式。可直接将带有规定压力的水泥浆渗透固结压浆,即沿钢管桩灌入,钢管水泥浆液受压由下而上,充填钢管桩、桩底岩层裂隙以及钢管桩与钻孔之间的空隙。灌浆浆液采用PO42.5普通硅酸盐水泥,配合比为1:1~0.75,灌浆压力0.5~1.0MPa,压力由小到大。当压力稳定10分钟可停止,灌入水泥浆要求强度M20。钢管桩成孔灌浆需分序进行。

4.7 补浆。水泥浆液在凝固过程中有一定比例的收缩效应,且可能在固结过程中渗入钢管下端的岩缝,所以钢管桩顶部水泥砂浆顶面会下降,需进行补浆高速公路,避免钢管桩顶部出现空洞。

4.8 沿钢管桩开挖坑槽,距钢管顶部0.1m沿横桥向焊接双层Φ16mm钢筋对钢管桩进行横向连接,沿纵桥向间隔3.0m焊接双层Φ16mm钢筋对钢管桩进行纵向连接,再浇筑0.3×0.3m的C25混凝土条型基础,完成钢管桩加固方案施工。

高速公路

5结语

采用钢管桩注浆加固方法,时间短,见效快,施工工期仅一个月,同时不影响县道通车,也不影响大桥施工工期,非常实用。


【参考文献】
[1]公路工程质量检验评定标准JTJ071-2003,[S]北京:人民交通出版社,2003。
[2]公路桥涵施工技术规范JTJ041-2000[S].北京:人民交通出版社,2000。




查看相关论文专题
加入收藏  打印本文
上一篇论文:拉会高架大桥空心薄壁高墩_滑升托架·翻转模·施工高墩
下一篇论文:常见建筑砖砌体裂缝原因及其防治_砌体结构裂缝控制措施
科技论文分类
科技小论文 数学建模论文
数学论文 节能减排论文
数学小论文 低碳生活论文
物理论文 建筑工程论文
网站设计论文 农业论文
图书情报 环境保护论文
计算机论文 化学论文
机电一体化论文 生物论文
网络安全论文 机械论文
水利论文 地质论文
交通论文
相关建筑工程论文
最新建筑工程论文
读者推荐的建筑工程论文
